Процесс построения информационной системы предприятия – это комплексное решение методологических, технических и организационных задач. Оно требует наличия знаний как в области методологий и практик управления современным предприятием, так и методологий и практик, заложенных в прикладном решений «1С:ERP Управление предприятием».
Проект создания информационной системы успешен, если он гармонично сочетает методологию заказчика, с методологией и практиками, заложенными в решении «1С:ERP Управление предприятием», и технологическими особенностями платформы «1С:Предприятие 8».
Процесс построения информационной системы предприятия – это комплексное решение методологических, технических и организационных задач. Оно требует наличия знаний как в области методологий и практик управления современным предприятием, так и методологий и практик, заложенных в прикладном решений «1С:ERP Управление предприятием».
Проект создания информационной системы успешен, если он гармонично сочетает методологию заказчика, с методологией и практиками, заложенными в решении «1С:ERP Управление предприятием», и технологическими особенностями платформы «1С:Предприятие 8».
Заказать сервис у нас?Поможем подключить 1С-Коннект |
Заказать услугу
|

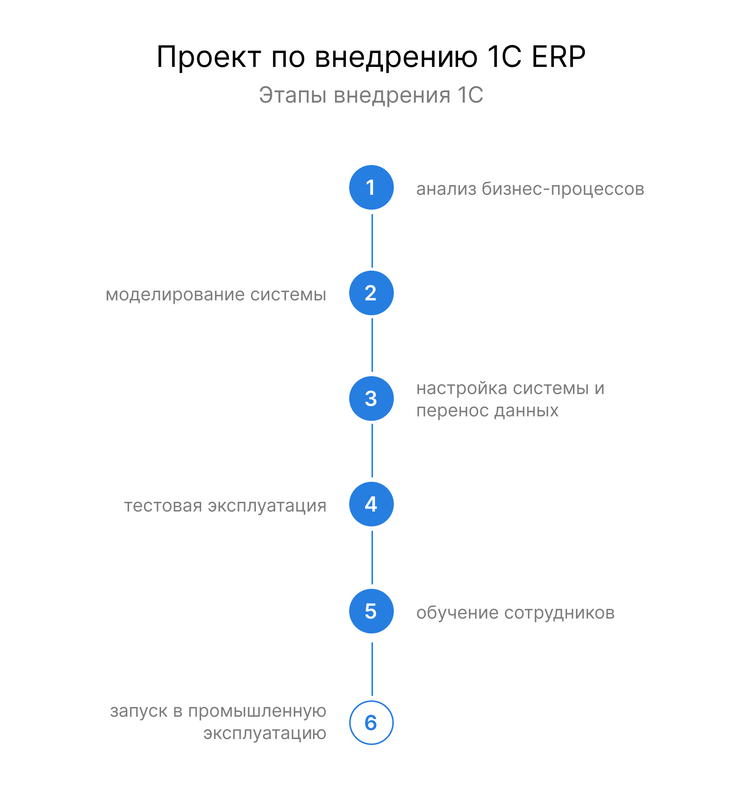

Проект по внедрению 1С:ERP делится на две основные части:
В первой части нужно сделать всё, чтобы вторая прошла легко, и пользователи были готовы к работе в новой программной среде. Подготовка включает в себя обследование бизнес-процессов заказчика, моделирование функциональной системы - эдакого примера, по которому заказчик поймет, как будут выполнятся операции по каждому блоку, настройку системы, перенос данных, тестовую эксплуатацию и обучение.
Расскажем подробно о всех этапах: осветим нюансы, на которые следует обращать особое внимание, продолжительность этапов и то, чем должен завершаться каждый из них. А также ответим на вопрос, на какой период года планировать начало проекта?
Подготовка к внедрению начинается с обследования. Обследованию может предшествовать экспресс-аудит с проведением стратегической сессии, когда формируется единство определения границ проекта в команде заказчика. Дальше мы приступаем к полноценному обследованию бизнес-процессов.
Участвуют специалисты с нашей стороны и со стороны заказчика по каждому блоку учета, которые внедряем. Если внедряем комплексно систему, то речь идет о блоках:
Также ERP позволяет автоматизировать казначейство, бюджетирование, управление автотранспортом, управление техническим обслуживанием собственного оборудования, требующего профилактики, ремонта, замены. Всё это можно объединить в одной системе!
В результате обследования появляется Устав проекта и Иерархическая структура работ. Мы понимаем “как есть сейчас” и фиксируем требования к системе: какие задачи нужно решить, какие неудобства в работе исправить. Определяем цели и границы по каждому функциональному блоку, а также критерии оценки автоматизации: “как мы поймем, что задача решена?”, “какие документы, отчеты, показатели должны появится?”. Не всегда ответы получаем сразу. Их порой даже нет у заказчика. Проводим обследование по своим опросникам. Чтобы разобраться в ожиданиях от системы и определить истинные критерии, а не выданные наспех для галочки, требуется провести ряд переговоров с будущими пользователями ERP, обратиться к текущей учетной системе или excel файлам, которые заполняют на предприятии.
Именно такая кропотливая работа обеспечивает по итогам проекта ожидаемый клиентом результат. Это позволяет настроить нам систему под конкретное предприятие и конкретных пользователей. В ВИВАТ ИНТЕЛЛЕКТ мы серьезно работаем с ожиданиями клиента. Внедрить стандартный функционал системы могут разные компании, но далеко не все беспокоятся о результате и о том, чтобы он по настоящему помогал специалистам, решал задачи конкретного предприятия не только в теории, а главное на практике.
Обычно обследование проводится от 2 недель до 5 недель. На этом этапе формируются требования к контрольному примеру, который мы будем реализовывать в дальнейшем - на этапе моделирования.

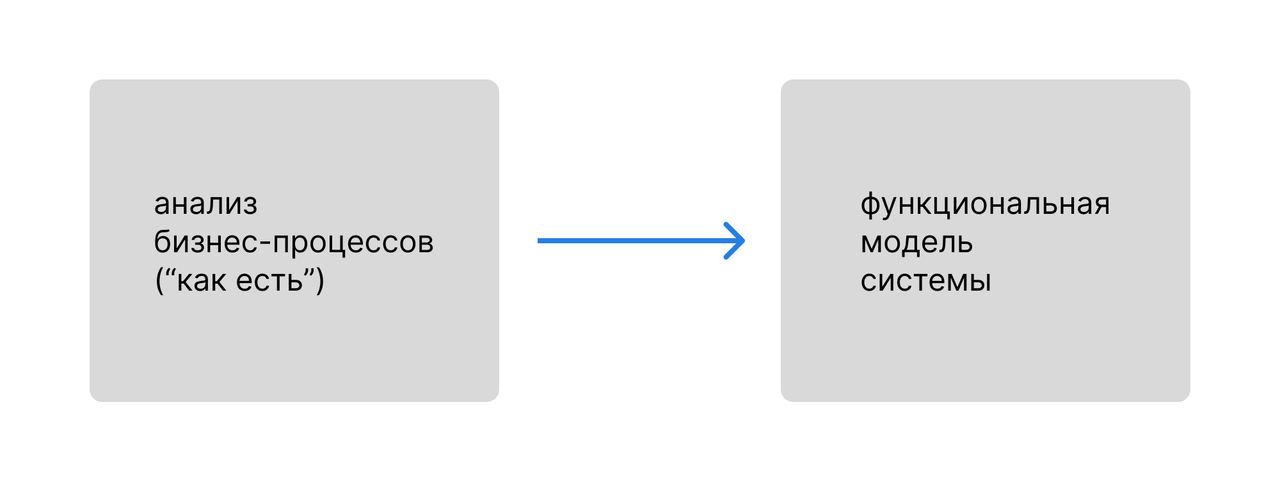

В рамках этого этапа создается функциональная модель системы. Что это значит? В чистой 1С:ERP выполняются верхнеуровневые настройки, вносится минимальное количество данных. Это некая демо-база, приближенная к процессам заказчика. Создаются 2-3 наименования номенклатуры со всеми характеристиками, присущими настоящей номенклатуре предприятия заказчика. Если предприятие производит мебель, то в базе появятся, например, один стул, диван, шкаф, и в характеристиках будут отражены реально используемые параметры (материал, габариты, комплектующие, максимальная нагрузка и прочее). Все процессы, описанные на этапе обследования, пошагово вносятся в ERP, чтобы каждый нашел отражение в рамках типовых возможностей системы.
Бывает, обнаруживаются процессы, которые нельзя реализовать за счет типовых средств. Тогда мы фиксируем ситуацию, описываем отличие процесса заказчика от типовой логики системы. Выносим вопрос на обсуждение руководству проекта. Рабочая группа со стороны заказчика и со стороны ВИВАТ ИНТЕЛЛЕКТ принимает решения по каждой из таких ситуаций, которые называются функциональными разрывами. По каждому функциональному разрыву решается: будем дорабатывать ERP-систему, то есть изменять типовой функционал и писать дополнительный код или заказчик модифицирует бизнес-процесс, приблизив его максимально к типовой логике, зашитой в ERP.
В функциональной модели заказчик видит, как выглядит интерфейс, как происходит движение документов, какие действия необходимо выполнить, чтобы получить тот или иной результат. Документ, описывающий каждое действие, настроенное в системе, так и называется - Функциональное модель. Принимается как итог работы по моделированию. Второй документ, получающийся в результате этого этапа - Перечень функциональных разрывов. Он передается в производственную службу, чтобы программисты сделали оценку доработки.
Функциональная модель описана настолько детально, что по этому документу - бери и делай. И действительно, некоторые наши заказчики с сильной IT-службой справляются с описанными настройками своими силами.
Итак, по итогу моделирования заказчик четко понимает, как будет выглядеть система и как она будет работать. Поэтому запуск в промышленную эксплуатацию не станет для него сюрпризом.
Это самое ценное - мы погружаем заказчика с начала работы в возможности системы и трепетно относимся к его ожиданиям.
Этап моделирования длится 4-10 недель.
Здесь все действия выполняются на основании функциональной модели. Мы настраиваем ровно то, что смоделировали и согласовали ранее. Параллельно с настройкой системы происходит доработка по тем функциональным разрывам, которые были выявлены на предыдущем этапе.
Хочется отдельно рассмотреть этот процесс, хотя он выполняется в то же время, что и настройка с доработкой, ведь сложность и значение переноса многие недооценивают. Есть большое количество типовых переносов, которые не дают желаемого качества информации, потому что в результате элементарно могут не совпадать реквизиты и характеристики данных. В своей практике мы обязательно проверяем переносы и чаще всего дописываем их, чтобы не потерять ни один параметр номенклатуры заказчика, ни один элемент учета. Бывает так, что нет никакой возможности перенести данные типовыми способами, например, если использовались какие-то старые системы, или не системы 1С, самописные. Тогда перенос полностью пишется.
Вся эта работа должна быть закончена к 31 декабря, потому что ERP-система, если внедряется регламентированный учет, должна внедряться с 1 января.
В другие сроки - можно. Но это “можно” ляжет грузом на плечи бухгалтеров. Ведь большинство отчетов сводится по данным за весь год. Если часть года отработать в одной системе, а другую - в новой, отчетность придется собирать вручную из разных систем. Для крупных компаний это огромный труд и даже риски. Поэтому, когда мы говорим о комплексном проекте ERP, включающем блок регламентированного учета, то в 99% случаев планируем проект так, чтобы 1 января можно было начать полноценную работу в новой системе.
Обязательно нужно включить в проект этап опытной эксплуатации, иногда плюсом к нему - нагрузочное тестирование. Тестовое и нагрузочное тестирование - это возможность проверить незадолго до запуска в промышленную эксплуатацию полноценно настроенную систему с перенесенными данными на текущую дату. Проверить функциональность тест-кейсами. Это тоже особенность нашей технологии внедрения, которая позволяет на определенных примерах, содержащих усложняющие вводные, проверить работоспособность системы и выдаваемый ею результат.
Нагрузочное тестирование - это проверка работоспособности системы в отягощенных условиях, когда оценивается скорость работы, а в массив обработки данных включается максимально возможное их количество, когда в ограниченный промежуток прогоняются данные за большой интервал времени.
Для тестовой эксплуатации, и для нагрузочного тестирования составляются сценарии, они согласуются до начала работ по этим этапам. Определяются критерии качества - по каким показателям поймем, что тестовая эксплуатация и нагрузочное тестирование прошли успешно.
Проработав этапы по обследованию и моделированию, мы взаимодействовали с командой проекта со стороны заказчика. Обычно в нее входят по 1-2 человека по каждому блоку учета. Как правило, это функциональный руководитель и ключевой пользователь. Непосредственно перед запуском системы в промышленную эксплуатацию мы проводим обучение уже всех пользователей.
Обучение проводим в разных форматах. Например, в группах, когда преподаватель показывает и рассказывает, как работать в системе, а далее пользователями выполняются примеры, чтобы закрепить полученный материал и задать преподавателю вопросы по ходу практики. По окончании обучения проводится экзамен для того, чтобы определить - готов специалист к работе в системе или нет. Если не готов, то прорабатываются мероприятия для дополнительной подготовки. Делаем инструкции на доработанный функционал. На типовой - их составляет сама фирма “1С”. Мы идем в ногу со временем и практикуем он-лайн обучение и видео-инструкции, демонстрирующие экран и какие документы надо открыть, на какие кнопки нажать.
Это время, когда все наши консультанты, работавшие с заказчиком на протяжении всей подготовки к запуску, находятся непосредственно на территории заказчика рядом с пользователями. Пользователи прошли обучение, получили инструкции, но помимо всей этой технологической подготовки нужно учитывать влияние психологических факторов на успешность проекта. В том числе, психологические сложности купируются присутствием наших консультантов по каждому блоку на территории заказчика в момент запуска:
От 2 недель до 2 месяцев, в зависимости от количества пользователей и масштабов проекта, наши консультанты работают на территории заказчика. Дальше их присутствие постепенно снижается. Сначала они - буквально за соседним компьютером. Потом все так же 100% времени доступны для заказчика, но уже удаленно в Skype, Zoom, Telegram и т.п. Постепенно это взаимодействие сокращается. Если проект большой, содержащий все блоки учета, то период ввода в промышленную эксплуатацию длится 4 полных месяца и заканчивается сдачей квартальной отчетности за первый квартал. По рег. учету критерием того, что система функционирует нормально является формирование отчетности за первый квартал года. Таким образом, из проекта мы фактически выходим в мае. Если автоматизируются не все блоки, либо как минимум нет регламентированного учета, то длительность проекта может быть меньше, потому что оперативный учет, производственный требуют от 1 до 3 месяцев запуска.
Оптимальное время для старта проекта - середина года, июнь-июль.
Часть клиентов, которые не понимают, что запуск системы должен происходить 1 января, начинают интересоваться внедрением ERP после летних отпусков, осенью. В таких случаях мы отвечаем, что осталось мало времени для подготовки к запуску. Предлагаем перенести проект на следующий год. Некоторые компании соглашаются отложить задачу, кто-то находит других подрядчиков, решающихся на экстремальный запуск. Но мы понимаем, удовлетворенных заказчиков от экстремального запуска обычно не бывает. Поскольку нам важен качественный результат работы, не беремся за экстремальный запуск.
